[2019]第4号 关于启用南宁港一期锚地(牛湾作业区上游锚地、牛湾作业区下游锚地、六景转运站作业区锚地)助航标志的通告
   文章来源:本站  文章作者:管理员  发布日期:2019-04-11  浏览:3224次





广西壮族自治区南宁航道管理局

航   道   通   告



〔2019〕第4号

关于启用南宁港一期锚地(牛湾作业区上游锚地、

牛湾作业区下游锚地、六景转运站作业区锚地)

助航标志的通告

各有关单位、船舶:

南宁市水路建设养护中心承建的南宁港一期锚地(牛湾作业区上游锚地、牛湾作业区下游锚地、六景转运站作业区锚地)已建成将投入运营,现启用锚地专用助航标志,有关事项通告如下:

一、锚地位置:牛湾作业区上游锚地位于牛湾作业区上游约740m航道左侧外,长度540m;牛湾作业区下游锚地位于牛湾作业区下游约2500m航道右侧外,长度720m;六景转运站作业区锚地位于六景转运站作业区下游约2000m航道右侧外,长度600m。

二、助航标志启用时间:2019年4月12日。

三、助航标志设置方案:锚地运营期间,每个锚地设置2座专用浮标,夜间发光,配置RTU遥测??刂斩?,主要技术参数见下表:

锚地名称

标志编号

设置位置

灯 质

特  征

标志概位坐标

(北京54坐标)

X

Y

牛湾作业区上游锚地

1#

锚地靠航道一侧下游端

黄色,

单闪光

6.7m长钢质船形浮体,顶标为锥形浮标国标3#尺寸,标体黄色

2521125.53

553509.00

2#

锚地靠航道一侧上游端

2520639.31

553274.10

牛湾作业区下游锚地

1#

锚地靠航道一侧下游端

6.7m长钢质船形浮体,顶标为罐形浮标国标3#尺寸,标体黄色

2524949.41

558608.36

2#

锚地靠航道一侧上游端

2524247.67

558447.25

六景转运站作业区锚地

1#

锚地靠航道一侧下游端

2528557.19

591029.81

2#

锚地靠航道一侧上游端

2529081.63

590738.99

四、特别提示:航经锚地河段的船舶,应加强了望,密切注意锚地进出船舶动向及航道航标情况,严格按照航标标示的航道正确航行。

特此通告。





附件:

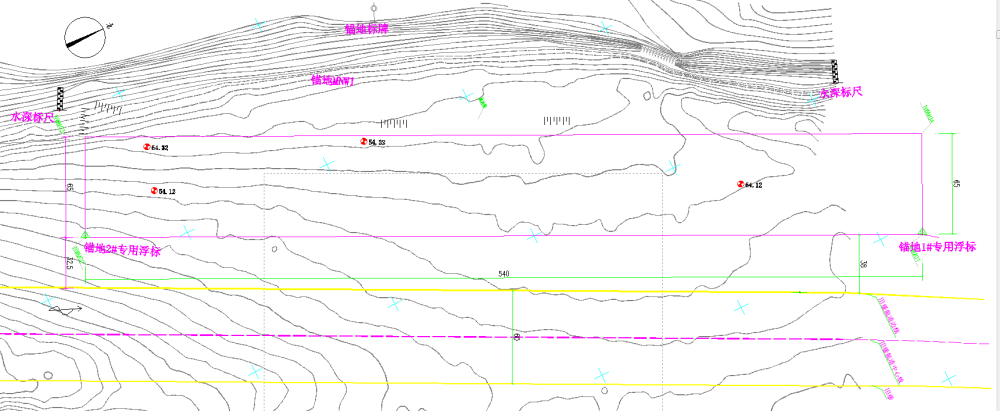

1、牛湾作业区上游锚地航标平面布置图

2、牛湾作业区下游锚地航标平面布置图

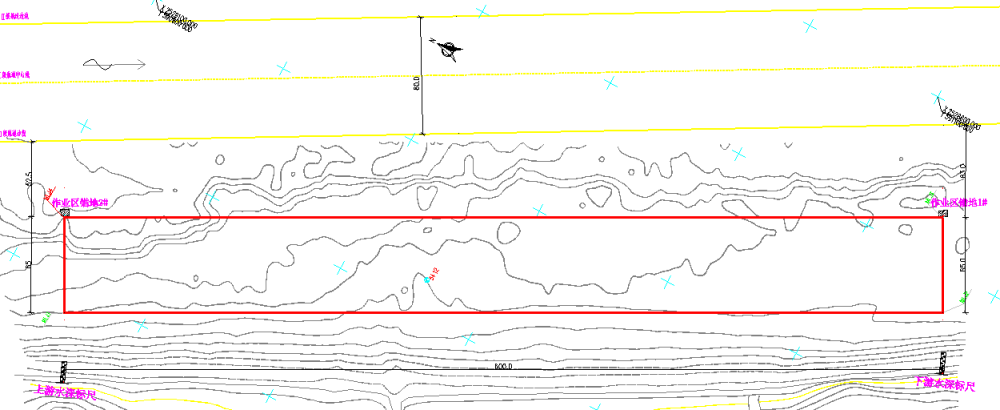

3、六景转运站作业区锚地航标平面布置图



                              南宁航道管理局

                                   2019年4月11日
