关于设置贵港市城区饮用水泸湾江取水口迁移工程(过江管)施工期临时助航标志的通告
   文章来源:本站  文章作者:管理员  发布日期:2023-07-06  浏览:1953次

各有关单位:

中铁市政环境建设有限公司将进行贵港市城区饮用水泸湾江取水口迁移工程(过江管)建设,拟在施工水域设临时助航标志,现将有关情况通告如下:

一、标志设置水域

贵港枢纽下游约 1.6 千郁江河段。

二、标志设置时间

202376日起至2023917日止,工程提前完成或延期不另行通告。

、标志设置情况

(一)施工期间,在施工水域上、下游适当位置临时航道左侧边线设置4座、右侧边线设置2座侧面浮标,共6座。浮标采用6.7米长钢制船型浮标,顶标采用国标锥形、罐形浮标3#尺寸,标体颜色按航道左、右侧分别为白色和红色,灯质为单闪光,左侧绿光、右侧红光,闪光周期4 S(0.5 S明+3.5 S暗)。

二)工程礁施工临时封航期间,在施工区域上游约700米、下游约1000米处航道中间各1座禁止通行信号标,共2座。标采用6.7米长钢质船型浮体,顶标采用国标通行信号标3#尺寸,为垂直悬挂两个锥尖朝上的红色三角锥体,航标夜间发光,灯质为红色定光垂直上下两盏

施工期间将根据施工情况对施工水域的标志作适当调整,另行通告。

、注意事项

凡航经该河段的船舶,应加强望,密切注意施工水域航道航标的变化情况,按照航标标示的航道安全通过该河段。

以上情况,请有关单位转知所属船舶,以策安全。

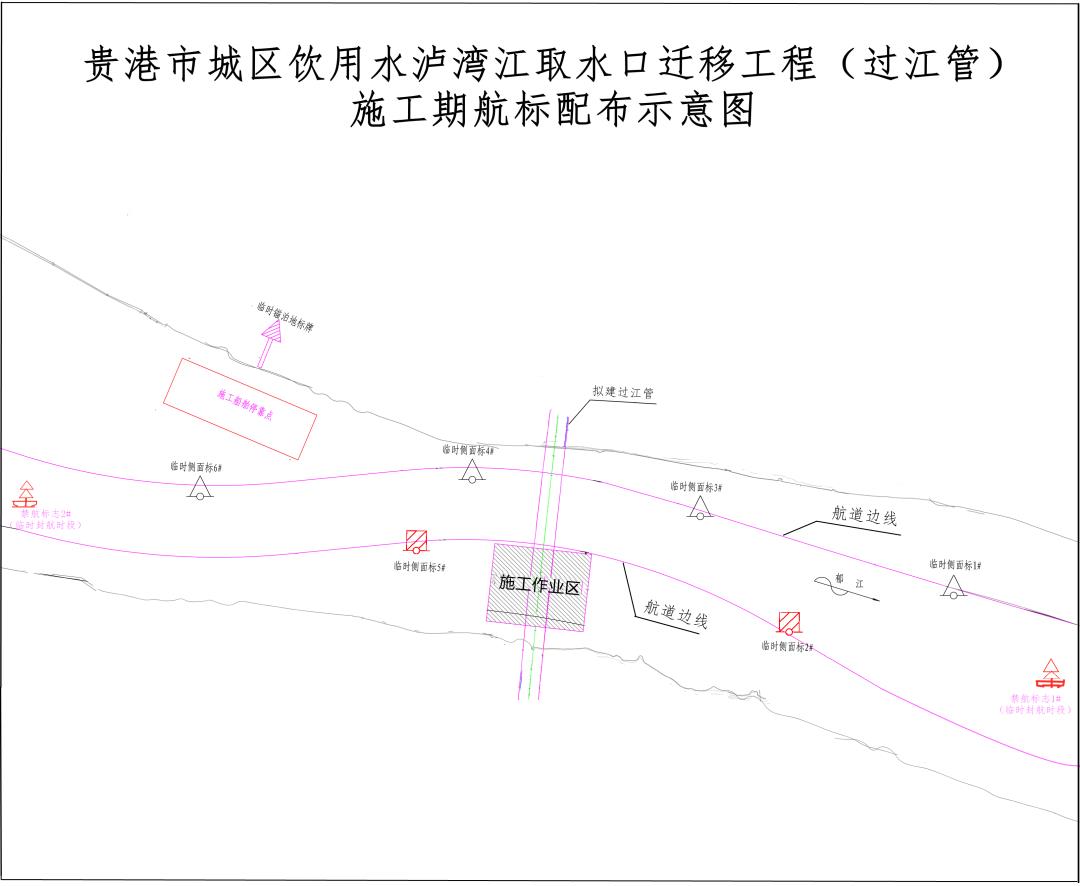

附件:贵港市城区饮用水泸湾江取水口迁移工程(过江管)施工期航标配布示意图





                                                        广西壮族自治区梧州航道养护中心

                                                            202376
