关于调整桂平郁江二桥桥区航道的通告
   发布日期:2024-11-22  浏览:2199次

各有关单位、船舶

桂平市自来水厂穿越郁江二桥下游河底供水管道工程右半幅开挖及回填施工需要,计划于2024年11月26日14时起调整郁江二桥桥区航道。具体情况如下:

一、调整水域

桂平郁江二桥桥轴线上620米至桥轴线下580米。

二、调整内容

右半幅开挖及回填施工期间,郁江二桥实行单孔单向通航,14#15#墩间通航孔调整到15#16#墩间通航孔通航。

三、航标设置

(一)增设侧面浮标共4座。其中,在郁江二桥上游约200米及约620米、下游约130米及约580米处临时航道右边线处各增设1座。

(二)设置临时桥涵标1座。其中,在通航孔上方桥桁增设1座桥涵标牌、上游迎船面桥桁两侧各增设1座通航净空标牌、16#桥墩上游迎船面桥柱增设1组桥柱灯。

(三)设置通行信号标3座。其中,在郁江二桥下游约880米临时航道左边线处、上游约1400米临时航道左边线处及上游约5000米处航道右边线处各设置1座。

(四)设置临时锚地专用标4座。其中,在上、下游临时锚地靠近航道侧边线上、下游端各设置1座。

(五)恢复启用桂平2#示位标,停用郁江二桥1#侧面标、郁江二桥3#侧面标及郁江二桥14#15#墩间通航孔桥涵标(保留15#桥墩桥柱灯)。

、航道尺度

航道水深为4.10米,航道宽度大于90米。

、注意事项

请过往船舶注意避让,谨慎驾驶,以策安全。

特此通告。

联系电话:0774—3109718

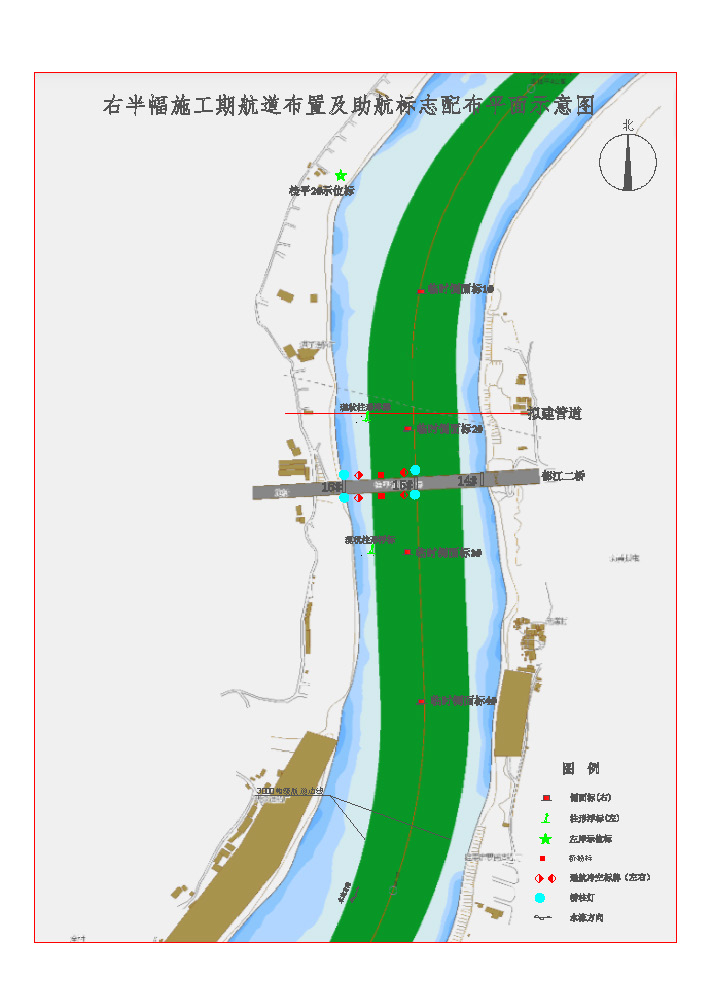

附件:右半幅施工期航道布置及助航标志配布平面示意图





                                            发布单位:广西壮族自治区梧州航道养护中心

                                                    20241122
