关于调整桂平郁江二桥桥区航道的通告
   发布日期:2025-01-06  浏览:2226次

各有关单位、船舶

桂平市自来水厂穿越郁江二桥下游河底供水管道工程左半幅开挖及回填施工需要,计划于2025年1月9日14时起调整郁江二桥桥区航道。具体情况如下:

一、调整水域

桂平郁江二桥桥轴线上690米至桥轴线下590米。

二、调整内容

河底供水管道工程左半幅开挖及回填施工期间,郁江二桥实行单孔单向通航,15#-16#墩间通航孔调整到14#-15#墩间通航孔通航

三、航标设置

(一)增设侧面浮标共4座。其中,在郁江二桥上游约200米及约690米、下游约130米及约590米处临时航道左边线处各增设1座。

(二)增设桥涵标1座。其中,在郁江二桥通航孔下游迎船面上方桥桁增设1座桥涵标牌、下游迎船面桥桁两侧各增设1座通航净空标牌、14#桥墩下游迎船面桥柱增设1组桥柱灯。

(三)停用桂平2#示位标、郁江二桥2#侧面标、郁江二桥4#侧面标及郁江二桥15#-16#墩间通航孔桥涵标(保留15#桥墩桥柱灯)。

(四)恢复桥前2座红色柱形浮标。

、航道尺度

航道水深为4.10米,航道宽度大于90米。

、注意事项

请过往船舶注意避让,谨慎驾驶,以策安全



特此通告。

联系电话:0774—3109718

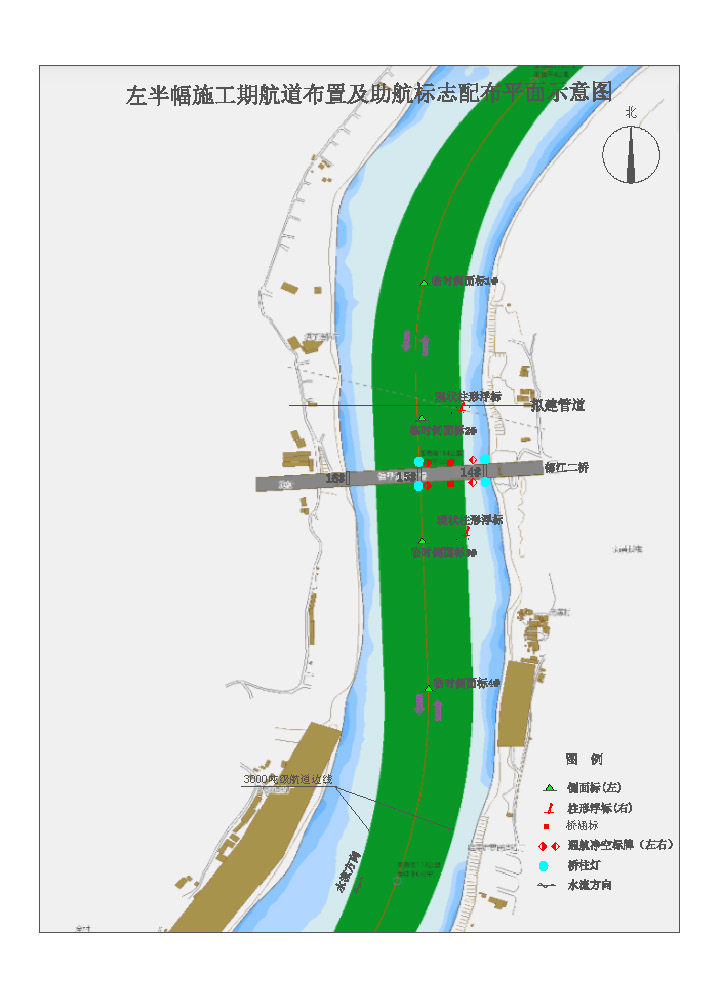

附件:左半幅施工期航道布置及助航标志配布平面示意图
